科科迪斜拉桥全长630米,横跨阿比让科科迪湾,包括1条主线及3条互通匝道,工期24个月, 是科科迪湾整治与综合开发的重要工程之一,建成后将成为西非地区最大斜拉桥。

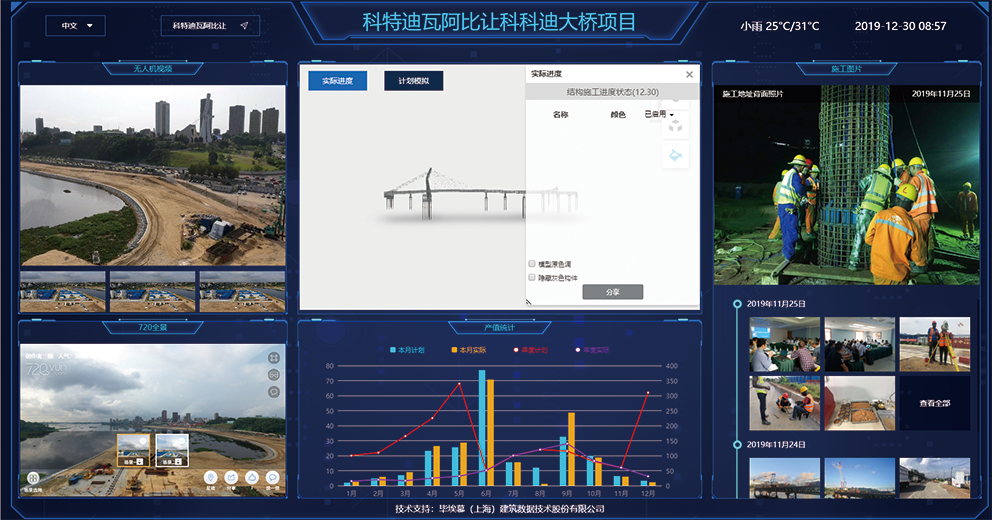

科特迪瓦Cocody大桥驾驶舱
科特迪瓦Cocody大桥项目由于内部项目管控采用各业务管理高层每月各项目巡检的模式进行项目管控,因此需要通过信息化技术手段解决异地项目高质量管控的效果。
项目全景图

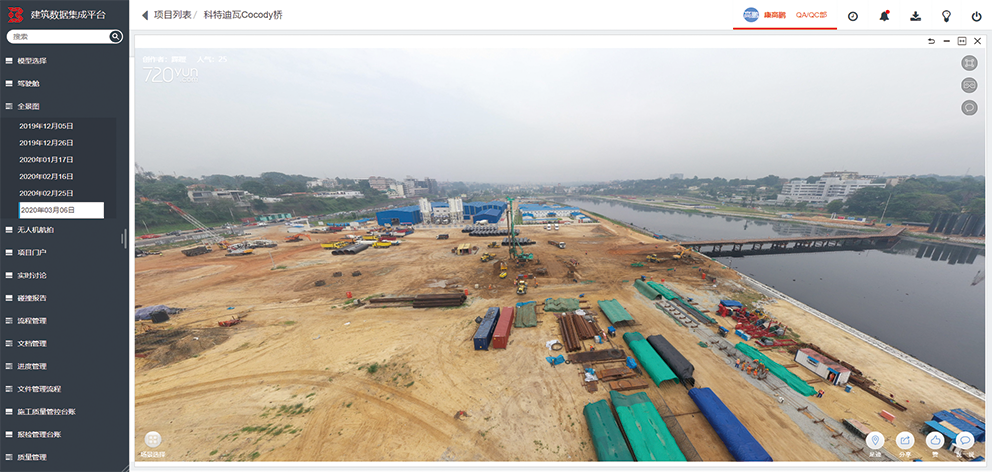

科特迪瓦Cocody大桥,使用无人机拍摄全景并合成的方式,提高设计问题优化、场地布置、设备进场路线规划、方案模拟提高。

发文审批单
项目以BIM技术作为重要管理手段,对工程的重大节点、施工要求、技术指导、物料配合、人员调配、安全防护等方面进行论证,所有流程均在线上流转。

项目进度任务
项目中对施工进度的管控通过进度任务上传并挂接模型显示,可以直观的看到建筑施工的现场进度情况,并根据根特图查看每天的进度情况,领导不用跑现场就能了解现场情况。

项目进度甘特图
运用在线版甘特图,方便现场管理人员进行进度管理。同时支持施工进度任务与BIM模型关联,通过4D动态BIM模型展现施工进度,业主无需到现场即可了解项目进展。
